ホーム/コラム/外壁塗装「59.8万円」の見積もりが危険な理由|人工で逆算すれば一目瞭然

外壁塗装「59.8万円」の見積もりが危険な理由|人工で逆算すれば一目瞭然

外壁塗装59.8万円の見積もりを人工(ニンク)で逆算すると、職人日当はわずか11,960円。国交省基準の46%で、まともな工事が構造的に不可能であることを数字で証明する。

「外壁塗装一式 59.8万円!」——チラシやネット広告でよく見かけるこの価格。30坪の住宅で相場が90〜120万円と言われる中、半額近い金額は確かに魅力的です。しかし、この価格を「人工(ニンク)」で逆算すると、まともな工事が構造的に不可能であることが数字で証明できます

この記事では、職人歴50年・著書3冊の横井隆之が、59.8万円の見積もりを実際に逆算しながら、なぜこの価格が危険なのかを解説します。

なぜ「59.8万円」という価格が生まれるのか

この見積もり、適正? AIが500円で即チェック

20項目診断 + 相場比較 + 業者への質問リスト

AI診断を受ける

59.8万円という価格は、偶然ではありません。消費者心理で「60万円を切った」と感じさせる、計算された価格設定です。

横井の著書『外壁塗装の不都合な真実』では、訪問販売業者についてこう警告しています。

こういった業者はとにかく利益重視で、安価な材料を使ったり工程を省いたりして、少しでも安く抑えようとします

この「安く抑える」が何を意味するのか——人工(にんく=職人1人が1日で行う作業量の単位)の考え方を使えば、具体的に見えてきます。

59.8万円を人工で逆算してみる(3ステップ実演)

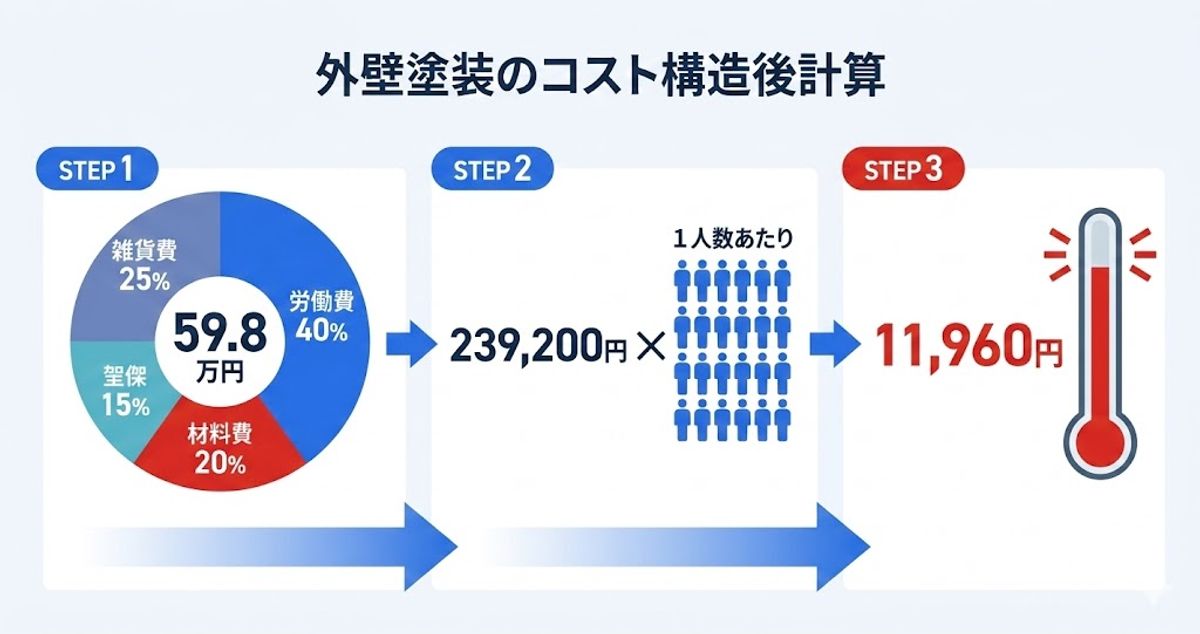

[@portabletext/react] Unknown block type "image", specify a component for it in the `components.types` prop

見積書を受け取ったら、電卓ひとつで「この金額でまともな工事ができるか」を判断できます。59.8万円を実際に逆算してみましょう。

[@portabletext/react] Unknown block type "stepGuide", specify a component for it in the `components.types` prop

職人日当:11,960円(国交省基準25,834円の46%) 確保可能な人工数:実質12〜13人工(本来20〜25人工必要) 想定工期:6〜7日(本来10〜14日必要) 30坪の住宅をまともに塗るには明らかに足りない日数です。

横井の著書『工程別チェックポイント21』では、30坪住宅の適正人工数をこう示しています。足場設置・撤去2〜3人工、高圧洗浄1人工、下地処理・補修2〜4人工、養生1〜2人工、外壁塗装(3回塗り)6〜8人工、屋根塗装3〜4人工、付帯部塗装2〜3人工、シーリング2〜3人工——合計20〜25人工です。

品質は作業時間に比例します。いくら腕の良い職人でも、会社から「3日で終わらせろ」と言われれば、手を抜かざるを得ません(『工程別チェックポイント21』)

30坪で10日未満は手を抜いている証拠です。59.8万円の人件費では20人工を確保できないため、実際には12〜13人工——つまり工期6〜7日に短縮されるのが現実です。

ポータルサイト経由だとさらに悪化する

「無料で一括見積もり」のポータルサイトを経由すると、手数料10〜20%がさらに差し引かれます。手数料15%の場合——

59.8万円 × 0.85(手数料15%控除) = 508,300円(業者の手取り) 508,300円 × 0.4 = 203,320円(人件費) 203,320円 ÷ 20人工 = 10,166円(職人日当) 日当が約1万円——最低賃金水準です。手抜きというより、まともな施工が物理的に不可能な金額です。

横井の著書『塗装方程式』では、品質の公式をこう定義しています。

品質 = 職人のやる気(モチベーション) × 技術と塗料の種類 × 作業にかけられる時間 この3要素は「掛け算」です。日当1万円では「やる気」がゼロに近づき、時間も削られる——掛け算なので、品質もゼロに近づきます。

では適正価格はいくらなのか?

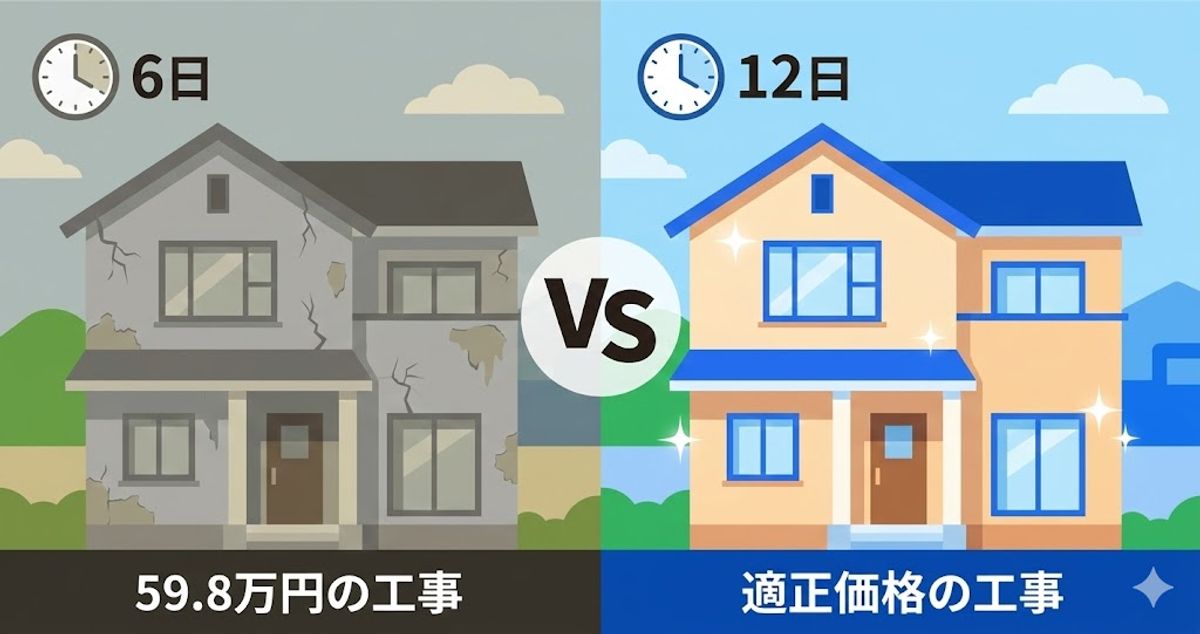

[@portabletext/react] Unknown block type "image", specify a component for it in the `components.types` prop

逆の計算をしてみましょう。職人に適正な日当を払い、必要な人工数を確保するには——

【最低ライン】20人工 × 18,000円 ÷ 0.4 = 90万円 【適正】22人工 × 20,000円 ÷ 0.4 = 110万円 【余裕あり】25人工 × 22,000円 ÷ 0.4 = 137.5万円 30坪なら90〜120万円が適正価格帯。59.8万円はこの3分の2以下であり、どこかの工程が必ず犠牲になっています。

具体的に削られやすいのは、塗ってしまえば見えなくなる下地処理(ケレン)です。

下地処理は、外壁塗装を行う上で、その品質を左右する最も重要なポイントです。塗料を塗った後では外観は違いが分からないので、品質を見極めることができません(『外壁塗装の不都合な真実』)

59.8万円の工事でも、完成直後の見た目は適正価格の工事と変わりません。違いが出るのは3年後、5年後です。

59.8万円の見積もりを受け取ったらやるべきこと

59.8万円の見積もりを受け取ったら

  • 逆算チェック:見積総額 × 0.4 ÷ 20 を計算し、職人日当が18,000円以上か確認する

    59.8万円の場合は11,960円で大幅に不足

  • 工程別の内訳を要求:「一式」ではなく、工程ごとの人工数と金額を出してもらう

    「一式」表記は逆算チェックを不可能にする手法

  • 工期を確認:30坪なら10日以上が最低ライン

    7日以内の工期を提示されたら、人工数が不足している証拠

  • 第三者に診断を依頼:自分だけで判断できない場合は、セカンドオピニオンを活用する

    利害関係のない専門家による見積もり診断が最も確実

Level 0:人工チェックシート(無料)— 自分で逆算チェックできるPDFをダウンロード → https://penki-mikata.com/check-sheet Level 1:AI見積もり診断(500円)— AIによる自動診断レポート → https://penki-mikata.com/ai-shindan Level 2:プロ診断(3,000円)— 職人歴50年のプロによる詳細診断 → https://penki-mikata.com/pro-shindan まずは無料の人工チェックシートから始めてみてください。

まとめ:59.8万円の真実を数字が語っている

・59.8万円を逆算すると職人日当は11,960円(国交省基準の46%) ・ポータル経由ならさらに悪化し日当10,166円(最低賃金水準) ・必要な20人工を確保できず、工期6〜7日に短縮される ・下地処理が省かれ、3〜5年で塗膜が剥がれるリスク ・30坪住宅の適正価格帯は90〜120万円 ・「安い=ダメ」ではなく「逆算で自分で判断する力」を持つことが大切

「安い=ダメ」と決めつけるのではなく、「この金額でまともな工事ができるか」を自分で判断する力を持つこと——それがセカンドオピニオンの本質です。見積書を受け取ったら、まず電卓で「総額 × 0.4 ÷ 20」を計算してみてください。そこに出てくる数字が、その見積もりの本質を語っています。
